脫水系統是脫硫脫硝系統必經的最后一環,自2021年1月19日濕法一期項目投產以來,一、二期脫水石膏已產出25萬噸左右,在實踐運行中得知1#、2#石膏倉結構設計存在瑕疵(內部襯板為不沾板加之整個承載主體框架與綜合辦公樓緊密相連),造成卸料裝車期間經常出現上百噸石膏在倉內瞬間垮塌的現象,由此產生的巨大沖擊力直接影響辦公樓震動,產生的震動不亞于2級地震,嚴重危及安全穩定,并且由于該石膏倉內部沒有防腐措施,鋼板已存在較為嚴重的腐蝕脫層,長此以往有“爆倉”的風險。由此,公司高度重視,隨即下達整改指令,力爭徹底消除隱患。

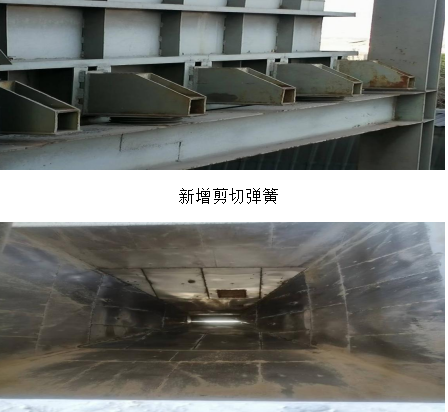

檢修班在接到任務后,立即對該問題產生的根源進行梳理,對卸料應力進行計算和綜合分析,在確保徹底消除隱患、穩定可靠、簡單易行和力爭最低成本的原則下研究可行性技改方案,決定采取四管齊下 :1.在每個石膏倉與框架接觸部位均布增設剪切彈簧10個(使應力緩釋)。2.將倉內錐段原不沾板改為不銹鋼板(滿焊)并直段噴涂鱗片樹脂(使石膏緩降,減小沖擊并消除腐蝕)。3.在真空泵出口增設減震膨脹節(隔斷設備運行震動)。4.繼續對卸料空氣炮深挖潛能進行技改(以致順暢下料)。
截止2023年2月5日,完成改造工作,經實踐運行,現已無法就近感覺石膏倉在卸料全過程當中產生的震動,該項目取得圓滿成功!
