西昌藍鼎3期半干法脫硫系統已經連續運行了7年,機電設備已經到達極限壽命,檢修設備維護面臨著巨大的挑戰,一方面無備用設備,另一方面又必須保證100%脫硫同步率。
4月7日8:10,檢修人員在檢查機電設備時,發現E2斗提頭輪軸承異響,仔細檢查確認軸承磨損嚴重,造成間隙增大,需要及時更換軸承,否則將影響斗提的安全運行。
8:16分檢修班長王成東安排人員立即準備檢修工器具,并聯系中控室人員正常拉料停E2斗提,10:40分E2斗提停機,電工立即停電掛牌,檢修人員開始檢修工作。要更換E2斗提頭輪軸承,必須先把E2斗提的雙排鏈輪整體撤下,但是普通拉馬根本無法將直徑1.5米的雙排鏈輪拉出。檢修班通過集體商議,決定采用200噸的液壓千斤頂加自制專用工具進行作業,通過大家的共同努力,12:30分雙排鏈輪順利拉出,13:43分E2斗提頭輪軸承更換完成,15:10分E2斗提順利開機。

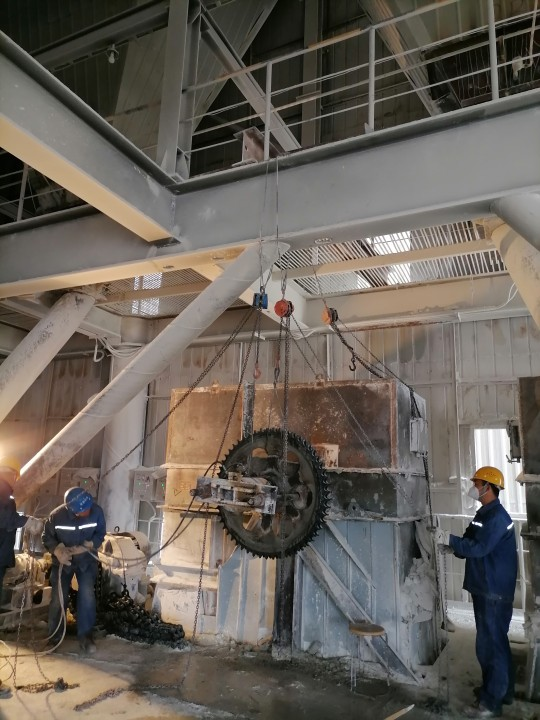

正在拉E2斗提雙排鏈輪
E2斗提雙排鏈輪順利拉出
通訊員:周福
